EVNSPC hoàn thành 51 công trình điện 110kV, củng cố an ninh năng lượng miền Nam

Linh · 01/05/2026 06:06 · cập nhật 01/05/2026 06:06 · đọc 3 phút
EVNSPC hoàn thành 51 công trình điện 110kV, củng cố an ninh năng lượng miền Nam

EVNSPC vừa hoàn thành 51 công trình điện 110kV, đảm bảo cung ứng điện ổn định cho sự phát triển kinh tế phía Nam. Tìm hiểu chiến lược hạ tầng của EVNSPC tại đây.

Việc hoàn thành 51 công trình điện 110kV của EVNSPC đóng vai trò then chốt trong việc củng cố hạ tầng cung ứng điện, đảm bảo an ninh năng lượng cho khu vực phía Nam trong giai đoạn tăng trưởng kinh tế.

Tổng công ty Điện lực miền Nam (EVNSPC) vừa chính thức ghi dấu ấn quan trọng khi đóng điện thành công 4 công trình 110kV cuối cùng, hoàn tất mục tiêu chiến lược với 51 dự án trong 4 tháng đầu năm 2026.

Nâng cao năng lực cung ứng điện dịp cao điểm lễ lớn

Thành tựu này không chỉ mang ý nghĩa chào mừng kỷ niệm 51 năm Ngày Giải phóng miền Nam và thống nhất đất nước, mà còn là cột mốc kỷ niệm 51 năm thành lập EVNSPC. Việc đưa vào vận hành hàng loạt công trình điện 110kV vào thời điểm này là bước đi chiến lược nhằm đảm bảo dòng điện an toàn, ổn định, đáp ứng nhu cầu tiêu thụ đang tăng trưởng ở mức hai con số tại các tỉnh thành trọng điểm phía Nam.

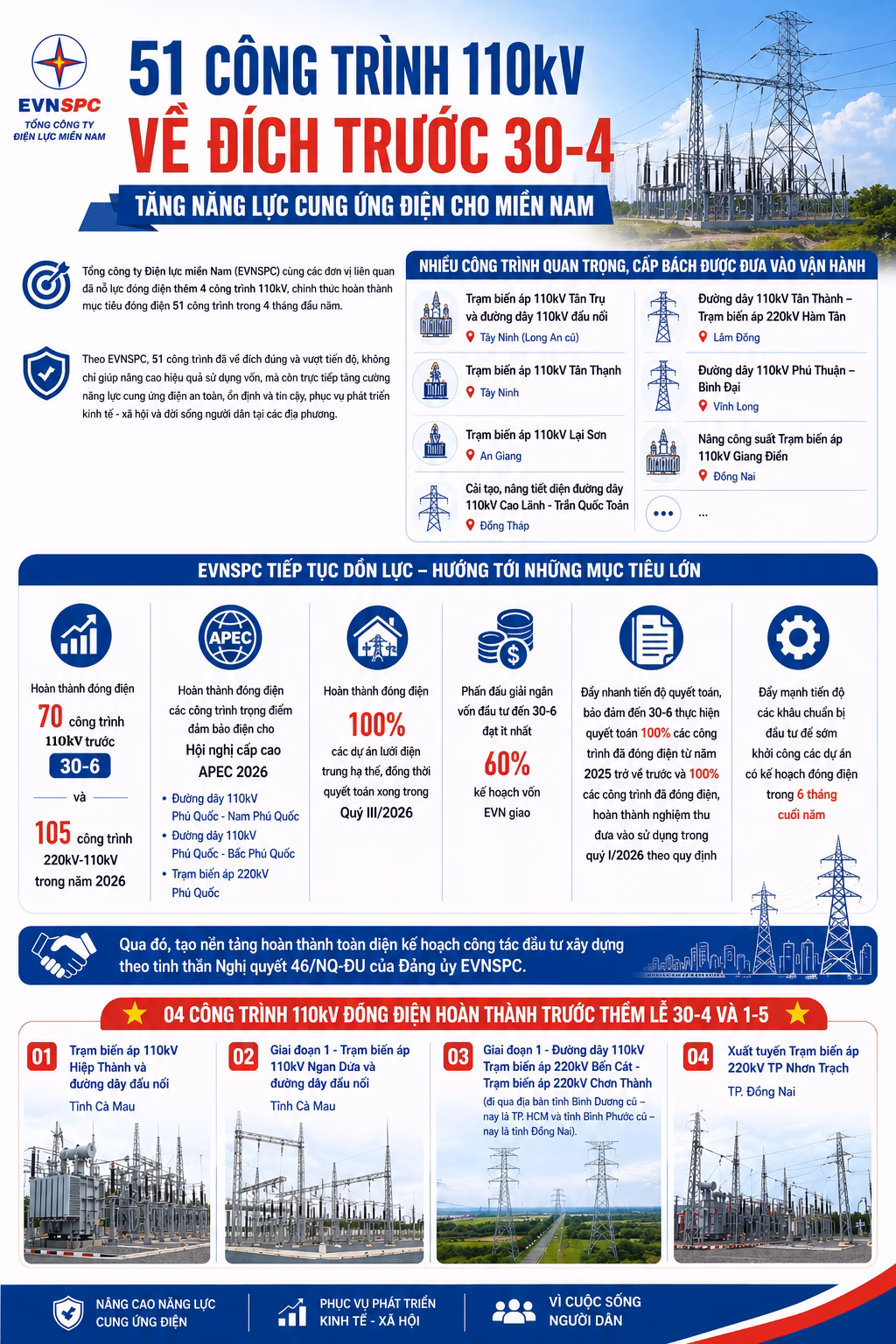

Từ Cà Mau đến Đồng Nai: 51 công trình điện 110kV đồng loạt đi vào vận hành - Ảnh 1.
Từ Cà Mau đến Đồng Nai: 51 công trình điện 110kV đồng loạt đi vào vận hành - Ảnh 1.

Việc hoàn thiện mạng lưới điện tại các khu vực trọng điểm giúp giảm thiểu rủi ro quá tải, tạo nền tảng vững chắc cho các hoạt động sản xuất công nghiệp và đời sống dân sinh.

Chiến lược quản trị và ứng dụng công nghệ hiện đại

Chia sẻ về kết quả này, ông Bùi Quốc Hoan, Phó Tổng giám đốc EVNSPC, khẳng định đơn vị đã xác định công tác đầu tư xây dựng là nhiệm vụ trọng tâm ngay từ đầu năm. Để đạt được tiến độ vượt mong đợi, EVNSPC đã triển khai đồng bộ các giải pháp quản trị hiện đại:

  • Đa dạng hóa nguồn vốn: Chủ động các phương án tài chính để đảm bảo dòng tiền cho các dự án lớn.
  • Tối ưu hóa chi phí: Kiểm soát chặt chẽ định mức đầu tư, nâng cao hiệu quả sử dụng vốn.
  • Đẩy mạnh chuyển đổi số: Ứng dụng công nghệ tiên tiến trong quản lý dự án và giám sát thi công thực tế.
Tối ưu hóa quy trình quản lý giúp các công trình về đích đúng tiến độ - Ảnh 2.
Tối ưu hóa quy trình quản lý giúp các công trình về đích đúng tiến độ - Ảnh 2.

Động lực thúc đẩy phát triển kinh tế - xã hội

Việc hoàn thành sớm và vượt tiến độ các công trình điện 110kV không chỉ dừng lại ở những con số kỹ thuật khô khan. Đây là yếu tố then chốt giúp nâng cao hiệu quả sử dụng vốn đầu tư, đồng thời trực tiếp tạo đà cho sự bùng nổ kinh tế tại các địa phương. Khi hạ tầng năng lượng được đảm bảo ổn định, niềm tin của các nhà đầu tư vào khu vực miền Nam sẽ càng được củng cố, tạo tiền đề cho những bước phát triển bền vững và đột phá hơn trong tương lai.

Theo bạn, hạ tầng năng lượng cần được ưu tiên đầu tư như thế nào để bắt kịp tốc độ tăng trưởng kinh tế số hiện nay? Hãy chia sẻ quan điểm của bạn cùng chúng tôi!

Câu hỏi thường gặp (FAQ)

Mục tiêu hoàn thành của EVNSPC trong 4 tháng đầu năm 2026 là gì?EVNSPC đã hoàn thành mục tiêu đóng điện 51 công trình điện 110kV trong 4 tháng đầu năm 2026.

Nhận tin mới nhất

Đăng ký để không bỏ lỡ tin nổi bật mỗi ngày.

Việc hoàn thành các công trình điện này có ý nghĩa gì đối với khu vực phía Nam?Việc này giúp tăng cường năng lực cung ứng điện ổn định, đảm bảo an ninh năng lượng để phục vụ tăng trưởng kinh tế (mức 2 con số) và đời sống người dân.

Giải pháp nào giúp EVNSPC đạt được tiến độ vượt mức đề ra?EVNSPC đã tập trung đa dạng hóa nguồn vốn, tối ưu hóa chi phí đầu tư và đẩy mạnh ứng dụng công nghệ, chuyển đổi số trong quản lý.

Câu hỏi thường gặp

Mục tiêu hoàn thành của EVNSPC trong 4 tháng đầu năm 2026 là gì?

EVNSPC đã hoàn thành mục tiêu đóng điện 51 công trình điện 110kV trong 4 tháng đầu năm 2026.

Việc hoàn thành các công trình điện này có ý nghĩa gì đối với khu vực phía Nam?

Việc này giúp tăng cường năng lực cung ứng điện ổn định, đảm bảo an ninh năng lượng để phục vụ tăng trưởng kinh tế (mức 2 con số) và đời sống người dân.

Giải pháp nào giúp EVNSPC đạt được tiến độ vượt mức đề ra?

EVNSPC đã tập trung đa dạng hóa nguồn vốn, tối ưu hóa chi phí đầu tư và đẩy mạnh ứng dụng công nghệ, chuyển đổi số trong quản lý.
